一、項目背景
史賽克數據中心為1999年建設. 隨著集團業務的發展隨著集團業務的不斷發展,原數據中心的基礎設施部分已經無法為業務應用設備提供安全可靠的運行環境。因此,需要對數據中心從裝修、配電到服務、監控和管理,進行科學、系統、專業的升級服務。
二、本次項目整改內容
1、機架系統
2、綜合布線
3、PDU&ATS

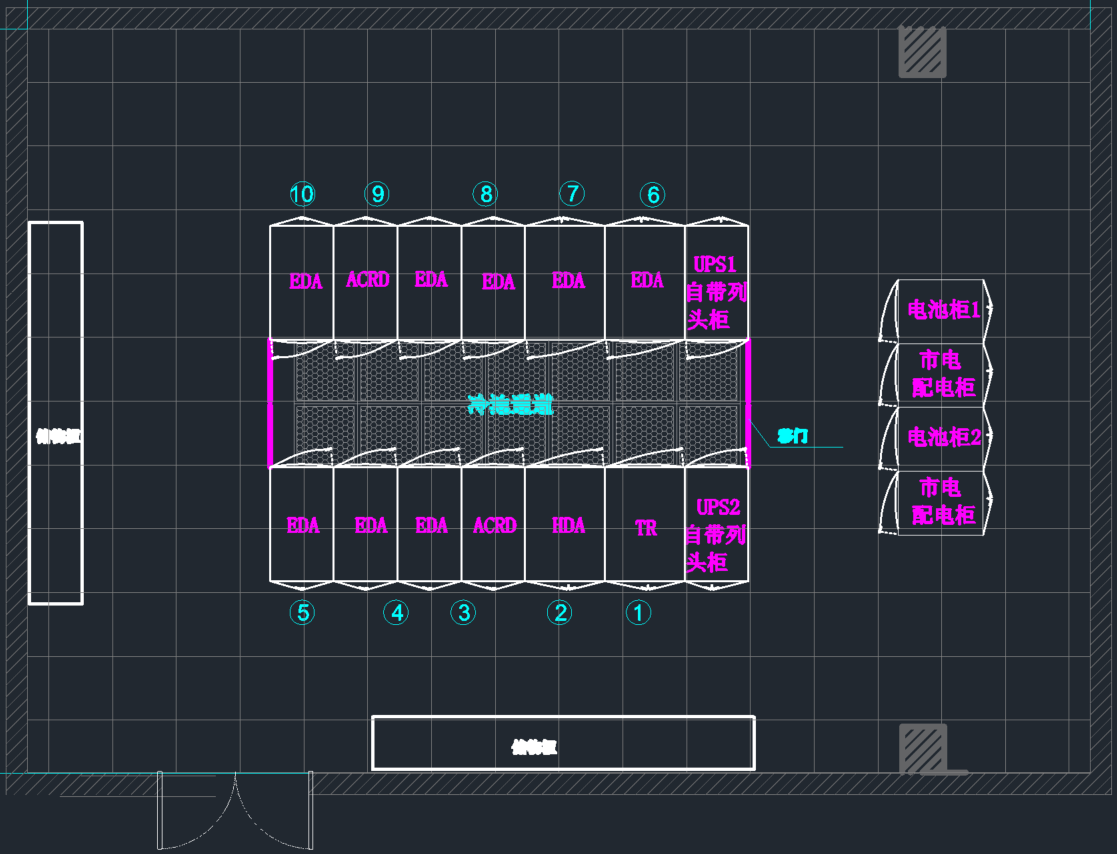

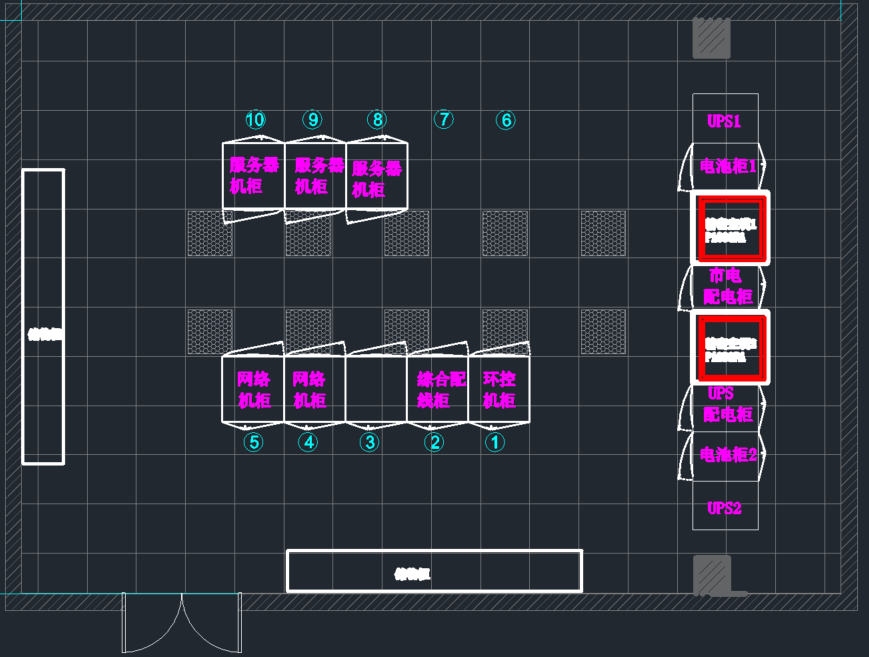

三、升級前后平面布局對比
機架更換為兩列規格一致的機架,通道調整為標準1.2米,機柜功能重新劃分,電纜設置管理列頭柜,每個機架配置有兩個PUD和一個ATS系統。
升級前
升級后

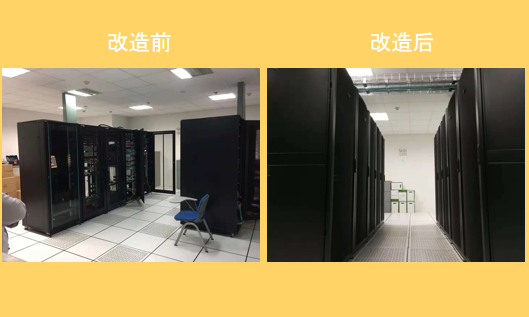

四、成果展示

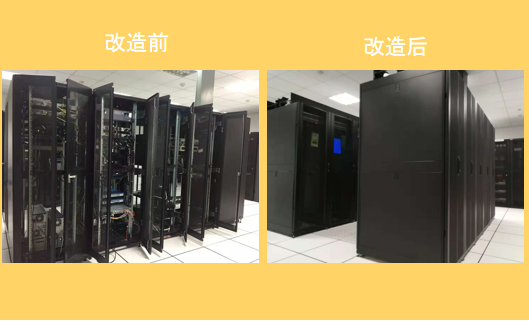

改造后:機架調整為數量相同規格相同的兩排,通道調整集中放置,整齊美觀同時取得了良好的制冷效果。
改造后:新的機架為同一的網格門,尺寸也相同
整改前:老的架的深度不夠,現在的應用設備安裝后機柜門無法關閉。

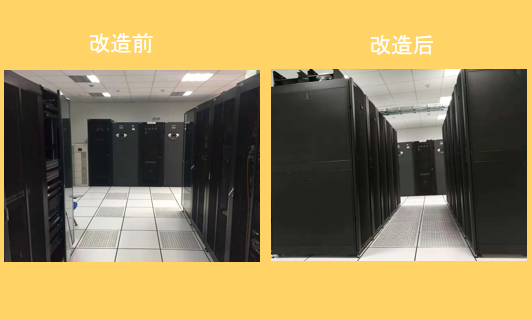

改造后:新的機架有1.1米深,滿足所有的IT應用設備安裝需求。

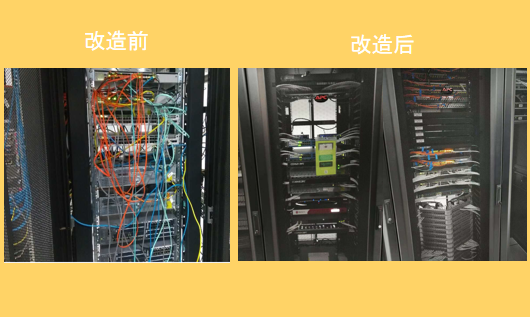

改造后:建立光纖和線纜管理系統。
整改前:舊PDU是一種普通的塑料制品,它沒有防火功能,沒有監測和管理功能。C13接口容易脫落,導致電源故障。舊PDU最大負載功率僅為2KW,不能滿足實際需求。

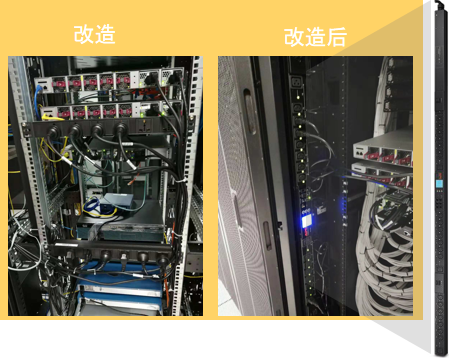

改造后:PC開關型機架配電單元(PDU)帶有獨立插口控制功能,可控制遠程設備的重新啟動,控制插口訪問(即關閉不使用的插口)以及客戶自定義設備開啟順序。提供有功功率計量和遠程警報功能,包括電壓、電流、有功功率及電能等的測量。完善的設備、相位、斷路器組級測量,提供過載保護。PDU的最大功率可以達到6.4kW,可以承載更多的負載。
五、后期全部升級成模塊化數據中心
